Nếu chỉ nói “Hà Thành Home nhận xây nhà trọn gói tại An Khánh” thì chưa đủ để một gia chủ chuẩn bị bỏ ra một khoản tiền lớn có thể tin tưởng.
Điều khách hàng thực sự muốn nhìn thấy là:
Đã làm công trình nào? Công trình nằm trong điều kiện xây dựng ra sao? Nhà thầu đã xử lý phần móng, kết cấu, điện nước và hoàn thiện như thế nào? Ngôi nhà từ lúc còn là công trường đến khi hoàn thành có gì thay đổi?
Đó mới là lý do chúng tôi xây dựng hồ sơ này.
Trong quá trình triển khai các công trình nhà ở tại An Khánh, Hà Nội, Hà Thành Home tiếp cận nhiều dạng mặt bằng khác nhau: công trình trong khu dân cư hiện hữu, nhà trên các khu đất có hạ tầng đô thị phát triển, nhà phố và biệt thự yêu cầu mức độ hoàn thiện khác nhau.
Có những căn nhà bài toán chính nằm ở việc tổ chức mặt bằng thi công.
Có công trình lại khó ở kết cấu, điện nước hoặc chống thấm.
Và với biệt thự, thách thức thường nằm ở việc giữ đúng tỷ lệ kiến trúc từ phần xây thô cho đến lớp hoàn thiện cuối cùng.
Tổng quan các công trình Hà Thành Home triển khai tại An Khánh
Khu vực: An Khánh, Hà Nội
Loại hình: Nhà ở gia đình, nhà phố, biệt thự
Phạm vi triển khai: Khảo sát – thiết kế – dự toán – thi công phần thô – hệ điện nước – chống thấm – hoàn thiện
Hình thức: Thiết kế và thi công theo phạm vi từng hợp đồng
Đặc điểm : Công trình có điều kiện mặt bằng, khả năng tập kết vật tư và yêu cầu hoàn thiện khác nhau theo từng vị trí
Khách hàng muốn xem rộng hơn năng lực thi công của Hà Thành Home có thể tham khảo các công trình thực tế đã được cập nhật trên website.

Công trình nhà anh Nguyễn Văn Sâm – An Khánh, Hà Nội
Hạng mục | Thông tin |
|---|---|
Chủ đầu tư | Anh Nguyễn Văn Sâm |
Địa điểm | An Khánh, Hà Nội |
Loại hình công trình | Nhà ở gia đình nhiều tầng |
Hình thức triển khai | Thiết kế và thi công đồng bộ |
Kết cấu chính | Khung bê tông cốt thép |
Phạm vi công việc | Móng, kết cấu, xây trát, điện nước âm, chống thấm và hoàn thiện |
Đặc điểm công trường | Khu dân cư, mặt bằng thi công cần tổ chức hợp lý. |
Yêu cầu kỹ thuật trọng tâm | Phối hợp kiến trúc – kết cấu – MEP ngay từ phần thô để hạn chế sửa đổi về sau. |
Trạng thái công trình | Triển khai đồng bộ từ móng, kết cấu đến các hạng mục hoàn thiện. |

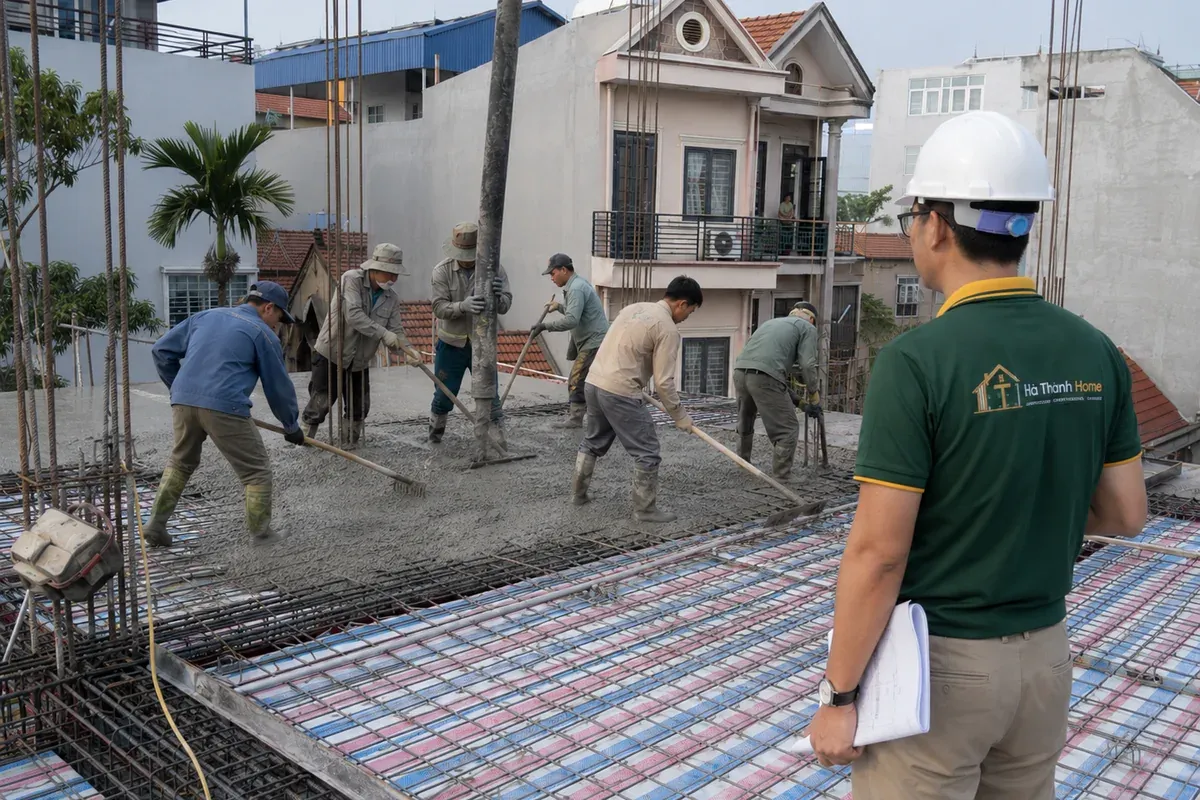

Thay vì nhìn công trình chỉ qua ảnh mặt tiền sau khi hoàn thiện, điều đáng xem hơn là cách một căn nhà được hình thành qua từng lớp công việc.
Từ mặt bằng và phương án kiến trúc, đội kỹ thuật Hà Thành Home phải chuyển hồ sơ thiết kế thành các kích thước có thể thi công ngoài hiện trường.
Sau đó mới đến phần móng, hệ cột – dầm – sàn, xây tường, điện nước âm, chống thấm và hoàn thiện kiến trúc.
Trong thi công nhà ở thực tế, rất nhiều lỗi không xuất phát từ việc người thợ không biết xây.
Sai lệch thường xuất hiện ở điểm giao giữa các đội.
Kết cấu làm trước nhưng chưa xác định lỗ chờ kỹ thuật. Tường đã xây nhưng vị trí ổ cắm thay đổi. Nhà vệ sinh hoàn thiện xong mới phát hiện hướng thoát nước chưa hợp lý. Trần chuẩn bị đóng nhưng đường điều hòa lại vướng cao độ.
Vì Hà Thành Home tham gia cả thiết kế và thi công nhà anh Sâm, mục tiêu của việc triển khai đồng bộ là giảm những điểm “đứt gãy” này giữa hồ sơ và hiện trường.

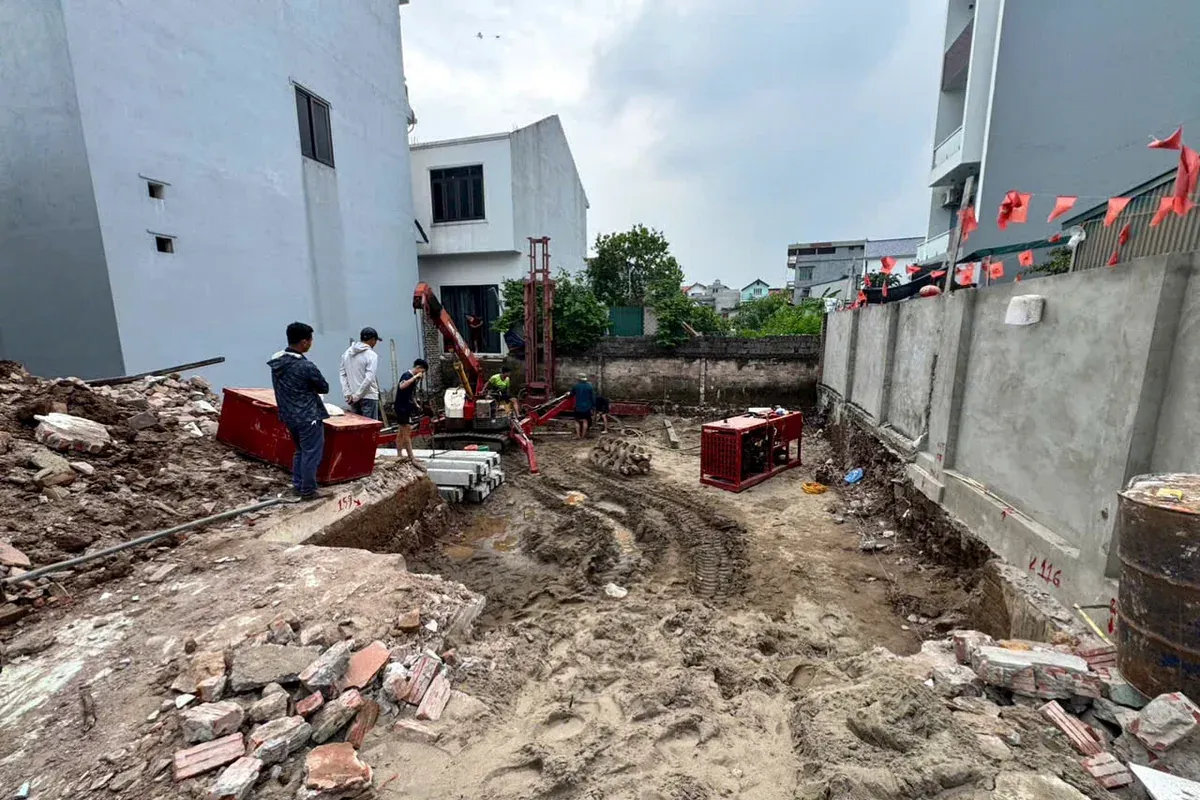

Phần móng không được lựa chọn bằng thói quen
Ở giai đoạn đầu, một trong những câu hỏi quan trọng nhất không phải:
“Nhà này nên làm móng nào rẻ nhất?”
Mà phải là:
“Với tải trọng của chính ngôi nhà và điều kiện nền đất tại vị trí xây dựng, giải pháp móng nào phù hợp?”
Đây là khác biệt giữa thiết kế kết cấu và việc áp dụng máy móc kinh nghiệm của căn nhà bên cạnh.
Đối với nhà ở nhiều tầng hoặc biệt thự, tải trọng của hệ cột, dầm, sàn và mái cuối cùng đều truyền xuống móng.
Bởi vậy phần móng phải được lựa chọn theo hồ sơ kết cấu và điều kiện thực tế của công trình, thay vì chỉ dựa vào diện tích.

Lưu ý thực tế dành cho gia chủ
Khi xem nhà thầu làm móng, đừng chỉ hỏi “dùng bao nhiêu thép?”.
Hãy hỏi thêm:
Cao độ móng được xác định từ mốc nào?
Tim cột đã được kiểm tra lại trước khi đổ bê tông chưa?
Hệ thống thoát nước hoặc đường kỹ thuật có giao với móng không?
Đâu là vị trí đã được nghiệm thu trước khi bê tông che khuất?
Một đội thi công tốt phải trả lời được những câu hỏi này bằng bản vẽ và hiện trường, không phải bằng câu “chúng tôi vẫn làm thế”.
Từ móng lên khung: công đoạn quyết định hình hài thực sự của ngôi nhà
Khi hệ cột, dầm và sàn bắt đầu hình thành, kích thước trên bản vẽ mới trở thành không gian thật.
Đây cũng là giai đoạn Hà Thành Home phải kiểm soát đồng thời nhiều yếu tố:
Tim trục cột.
Kích thước dầm.
Cao độ sàn.
Cốt thép theo hồ sơ.
Lớp bảo vệ bê tông.
Vị trí cầu thang.
Ô thông tầng.
Lỗ kỹ thuật.
Các vị trí chờ liên quan đến điện nước.
Một sai lệch nhỏ ở kết cấu có thể chuyển thành vấn đề lớn ở giai đoạn hoàn thiện.
Ví dụ, vị trí ô thang lệch sẽ ảnh hưởng cầu thang.
Lỗ kỹ thuật không được chừa trước có thể khiến đội MEP phải khoan cắt.
Cao độ sàn vệ sinh không được tính từ đầu có thể gây khó cho việc tạo độ dốc thoát nước.
Nghiệm thu trước khi bê tông che tất cả lại
Đây là công việc kỹ thuật mà khách hàng ít nhìn thấy sau khi nhà hoàn thành nhưng lại cực kỳ quan trọng.
Trước khi đổ bê tông, kỹ sư cần rà soát lại cốt thép, cốp pha, vị trí chờ và cao độ.
Sau khi bê tông đã được đổ, việc kiểm tra bằng mắt gần như không còn khả năng xác nhận toàn bộ những gì nằm bên trong.

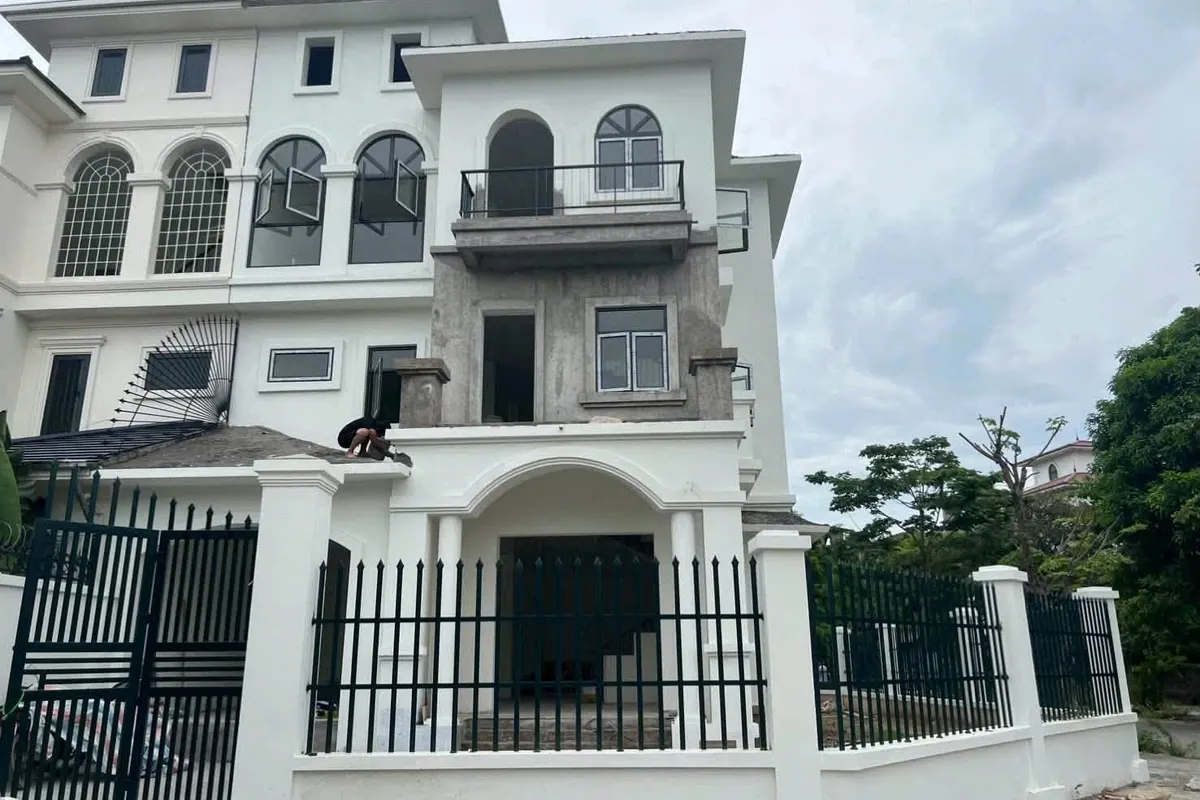

Biệt thự Tân cổ điển nhà anh Đinh Hữu Tuấn tại An Khánh – khó nhất không nằm ở việc “đắp nhiều phào chỉ”
Thông tin | Chi tiết |
|---|---|
Chủ đầu tư | Anh Đinh Hữu Tuấn |
Địa điểm | An Khánh, Hà Nội |
Loại hình | Biệt thự |
Phong cách | Tân cổ điển |
Đặc trưng kiến trúc | Cột lớn, cửa vòm, ban công cong, phào chỉ, phù điêu |
Hạng mục chính | Phần thô, mặt đứng, phào chỉ, sơn, cửa và lan can |
Yêu cầu kỹ thuật | Kiểm soát trục cột, tỷ lệ cửa, cao độ ban công và đường phào |

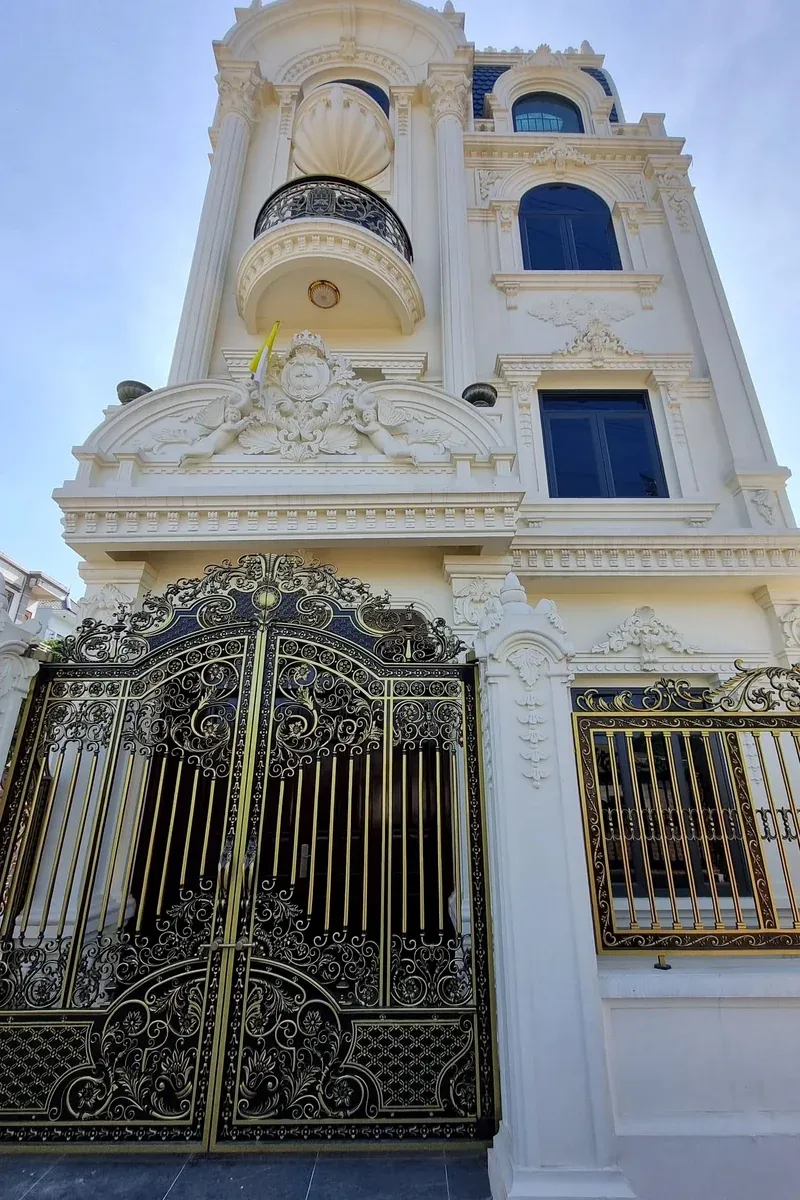

Trạng thái | Đã hoàn thiện mặt ngoài |

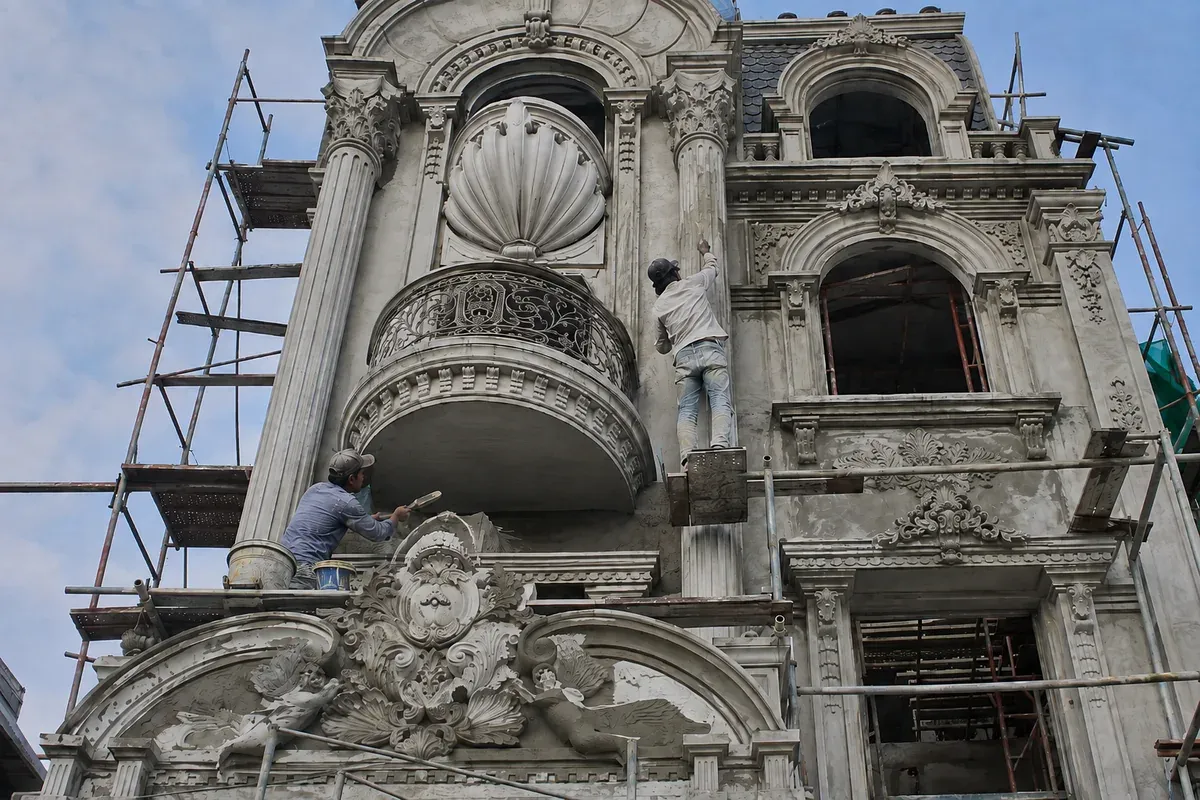

Khác nhà ở hiện đại với hình khối tương đối gọn, công trình Tân cổ điển nhà anh Tuấn đòi hỏi mức độ kiểm soát cao hơn ở phần mặt đứng.
Hệ cột, cửa, ban công, đầu cột, phào ngang tầng, gờ cửa và các khoảng đặc – rỗng của mặt tiền phải giữ được tỷ lệ thống nhất.
Sai vài centimet ở phần xây thô đôi khi chưa dễ nhận ra. Nhưng khi đi đến giai đoạn hoàn thiện phào, cửa và sơn mặt ngoài, sai lệch đó có thể thể hiện rất rõ.
Vì vậy, với công trình biệt thự nhà anh Tuấn, phần đáng giá không nằm ở việc sử dụng càng nhiều chi tiết trang trí càng tốt.
Điều quan trọng là tỷ lệ kiến trúc phải được giữ từ phần thô.
Phào chỉ đẹp bắt đầu từ phần xây trát
Một lỗi khá thường gặp là đợi đến đội hoàn thiện mới xử lý tỷ lệ mặt tiền.
Lúc đó đã quá muộn.
Nếu ô cửa sai vị trí, chiều cao lanh tô lệch, trục cột không chuẩn hoặc mặt tường không đủ phẳng, đội hoàn thiện phải sử dụng phào để “chữa” phần thô.
Kết quả thường là chi tiết trở nên nặng, mặt tiền mất tỷ lệ hoặc các đường phào không còn chạy thẳng qua toàn bộ công trình.
Kinh nghiệm thực tế thi công
Với nhà Tân cổ điển, nên căng kiểm tra các trục phào ngang toàn bộ mặt đứng trước khi hoàn thiện. Đừng nghiệm thu từng đoạn riêng lẻ. Một đường phào đẹp khi nhìn gần vẫn có thể bị lệch rõ ràng khi đứng cách mặt tiền 10–15 m.
Ban công và vị trí giao giữa kiến trúc – chống thấm
Những công trình có ban công, bồn cây, sê nô hoặc mặt đứng nhiều chi tiết cần chú ý đặc biệt đến đường thoát nước.
Một bề mặt hoàn thiện đẹp không có nhiều ý nghĩa nếu sau một thời gian sử dụng xuất hiện vết ẩm phía dưới ban công hoặc vệt nước kéo dài trên mặt tiền.
Do đó chống thấm không thể tách khỏi kiến trúc.
Cần kiểm tra độ dốc, miệng thu nước, cổ ống và các vị trí tiếp giáp trước khi lát hoặc hoàn thiện lớp ngoài cùng.

Nhóm công trình nhà ở trong khu dân cư An Khánh – bài toán không nằm ở diện tích
Không phải căn nhà nào tại An Khánh cũng có mặt bằng rộng để xe vật tư, máy móc và nhân công hoạt động thuận lợi.
Với công trình nằm trong khu dân cư hiện hữu, cách tổ chức công trường có thể quan trọng không kém kỹ thuật xây dựng.
Một lô đất không lớn nhưng đường tiếp cận thuận lợi có thể tổ chức thi công đơn giản hơn một căn nhà rộng nhưng nằm trong vị trí khó vận chuyển.
Vì vậy trước khi triển khai, Hà Thành Home phải xem trực tiếp:
Xe vật tư vào đến đâu?
Có chỗ tập kết thép, gạch và cát không?
Nhà liền kề nằm sát ở những phía nào?
Có vị trí thuận lợi để bơm bê tông không?
Vật liệu cần nhập một lần hay chia thành nhiều đợt?
Đây là những việc rất cụ thể nhưng lại ảnh hưởng trực tiếp đến tiến độ và chi phí.
Cách nhập vật tư cũng ảnh hưởng chất lượng công trường
Nhiều người nghĩ mua được vật liệu rẻ rồi chuyển hết tới công trường là tiết kiệm.
Thực tế không phải lúc nào cũng vậy.
Vật tư về quá sớm có thể phải di chuyển nhiều lần, chiếm lối đi, cản trở các đội thi công hoặc bị ảnh hưởng bởi mưa và quá trình vận chuyển nội bộ.
Ở những công trình có diện tích tập kết hạn chế, phương án hiệu quả hơn thường là chia vật tư theo tiến độ sử dụng.
Thép và cốp pha đi theo phần kết cấu.
Gạch theo tiến độ xây.
Vật liệu hoàn thiện vào khi công trường đã giảm các công việc nặng.
Thiết bị và sản phẩm dễ xước chỉ nên đưa tới khi đủ điều kiện bảo quản.
Lưu ý thực tế dành cho gia chủ
Nếu nhà nằm trong đường nhỏ, hãy yêu cầu nhà thầu khảo sát đường vận chuyển trước khi chốt dự toán.
Một báo giá chỉ tính diện tích mà chưa biết bê tông, thép, kính, cửa và thiết bị sẽ được vận chuyển vào công trường bằng cách nào vẫn còn thiếu một phần rất quan trọng của bài toán.
Nhóm công trình trên khu đất có hạ tầng đô thị – thuận lợi hơn nhưng không đồng nghĩa đơn giản hơn
Một nhóm công trình khác tại khu vực An Khánh có lợi thế về đường tiếp cận và mặt bằng tốt hơn.
Nhưng ở dạng công trình này, yêu cầu về hình thức kiến trúc, cao độ, mặt tiền, hệ thống kỹ thuật và chất lượng hoàn thiện thường trở nên rõ rệt hơn.
Với nhà phố hoặc biệt thự nằm trong khu vực có cảnh quan tương đối đồng bộ, chỉ cần tỷ lệ cửa, lan can, màu sơn hoặc chi tiết mái xử lý thiếu thống nhất là tổng thể ngôi nhà sẽ lộ nhược điểm ngay.
Do vậy khi thi công, Hà Thành Home không tách riêng “phần thô” và “phần đẹp” thành hai bài toán độc lập.
Phần thô phải chuẩn thì phần hoàn thiện mới có điều kiện đẹp.
Một bức tường cong không thể được giải quyết tốt chỉ bằng lớp bả.
Một ô cửa đặt sai tỷ lệ không thể cứu bằng phào.
Một ban công không chuẩn độ dốc không thể giải quyết chỉ bằng vật liệu chống thấm đắt tiền.

Điện nước tại các công trình An Khánh – làm trước khi đóng tường, không sửa sau khi hoàn thiện
Một trong những phần dễ gây phát sinh nhất của nhà ở là hệ thống điện nước.
Vấn đề thường xuất hiện khi kiến trúc, nội thất và điện nước không được rà soát cùng nhau.
Ví dụ rất thực tế:
Tủ bếp đã lên phương án nhưng ổ cắm thiết bị chưa chốt.
Máy giặt đã có vị trí nhưng thiếu đường thoát phù hợp.
Điều hòa thay đổi vị trí sau khi tường đã trát.
Ổ cắm đầu giường bị tủ che.
Đường ống phải vượt qua dầm kết cấu.
Những lỗi kiểu này không nên được giải quyết bằng việc “cắt tường rồi làm lại”.
Mục tiêu của việc triển khai đồng bộ là phát hiện xung đột trước khi đội thi công đóng kín bề mặt.
Kinh nghiệm thực tế từ công trường
Sau khi hoàn thành điện nước âm và trước khi trát, nên chụp thẳng từng bức tường có đường kỹ thuật.
Ảnh cần cho thấy:
Tuyến ống chạy ở đâu.
Điểm rẽ.
Cao độ ổ cắm.
Đầu chờ.
Vị trí hộp điện.
Sau này gia chủ muốn khoan tủ, treo TV hay sửa chữa, bộ ảnh này cực kỳ hữu ích.
Nó thực tế hơn rất nhiều so với việc vài năm sau phải đoán đường ống đang nằm ở đâu trong tường.

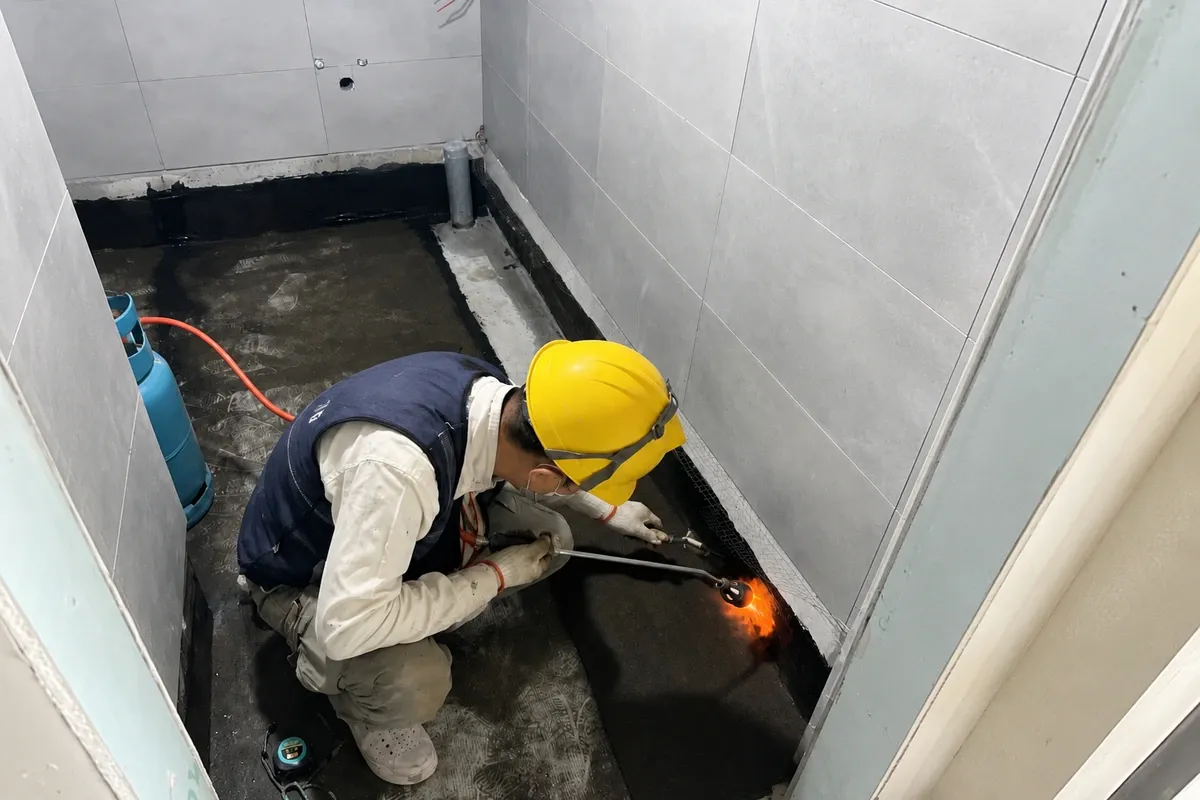

Chống thấm – phần không đẹp để chụp ảnh nhưng rất đáng để lưu hồ sơ
Ở các công trình nhà ở, những vị trí Hà Thành Home cần theo dõi kỹ thường gồm:
Sàn vệ sinh.
Ban công.
Sân thượng.
Mái.
Cổ ống xuyên sàn.
Chân tường khu vực thường xuyên tiếp xúc nước.
Điều quan trọng là chống thấm không kết thúc ở việc “đã quét vật liệu”.
Bề mặt nền, góc giao, cổ ống, độ dốc thoát nước và quá trình bảo vệ lớp chống thấm đều ảnh hưởng đến kết quả.
Một lỗi nhỏ có thể chỉ xuất hiện sau khi gia chủ đã về ở
Đây là lý do chúng tôi đánh giá việc thử nước trước khi che phủ quan trọng hơn việc chỉ ghi tên thương hiệu chống thấm trong bảng vật tư.
Điểm cần kiểm tra khi thi công
Đừng cho lát gạch ngay khi vừa làm xong chống thấm nếu chưa nghiệm thu.
Một khi lớp gạch đã được hoàn thiện, việc xác định chính xác vị trí rò và xử lý lại sẽ phức tạp hơn nhiều.

Công trình biệt thự tại An Khánh – phần hoàn thiện phải được chuẩn bị từ lúc xây thô
Với biệt thự, khách hàng thường chú ý ngay tới mái, cột, cửa, ban công và các mảng trang trí mặt tiền.
Nhưng thực tế chất lượng của các chi tiết đó đã được quyết định một phần từ giai đoạn xây.
Nếu trục cột lệch, ô cửa không cân, cao độ ban công sai hoặc mặt tường không đủ phẳng, đội hoàn thiện sẽ phải mất rất nhiều công sức để sửa.
Với nhà có nhiều chi tiết mặt đứng, nên nghiệm thu từ xa
Đây là một mẹo nhỏ nhưng rất hiệu quả.
Khi kiểm tra mặt tiền, đừng chỉ đứng sát tường xem phào có đẹp hay không.
Hãy đứng lùi ra vị trí đủ xa để nhìn tổng thể:
Trục cửa có thẳng không?
Ban công hai bên có cân không?
Đường phào ngang có chạy liên tục không?
Cột có đúng tỷ lệ không?
Mái và đầu hồi có nằm đúng trục kiến trúc không?
Một chi tiết có thể đẹp ở khoảng cách 1 m nhưng mất cân đối khi nhìn cả ngôi nhà.
Từ công trường phần thô đến ngôi nhà hoàn thiện – sự khác biệt nằm trong hàng trăm chi tiết nhỏ
Đây là giai đoạn khách hàng cảm nhận sự thay đổi rõ nhất.
Khi lát nền, hoàn thiện trần, sơn tường, lắp cửa, cầu thang, thiết bị điện và thiết bị vệ sinh, một khối bê tông bắt đầu trở thành ngôi nhà có thể sử dụng.
Nhưng cũng chính ở giai đoạn này, lỗi nhỏ dễ trở thành thứ gia chủ nhìn thấy mỗi ngày.
Ốp lát
Không nên đặt viên đầu tiên chỉ vì đó là góc thuận tiện.
Cần tính trước cách chia gạch để tránh mảnh cắt quá nhỏ tại khu vực dễ nhìn.
Với phòng vệ sinh, ngoài thẩm mỹ còn phải kiểm tra độ dốc về phễu thu.
Sơn bả
Màu sơn đắt không thể che một bề mặt xử lý chưa tốt.
Những mảng tường có ánh sáng tự nhiên chiếu xiên cần được kiểm tra kỹ hơn bởi vết gợn sẽ lộ rõ.
Cửa
Trước khi nghiệm thu cần kiểm tra đồng thời khe hở, đóng mở, khóa, gioăng và điểm tiếp giáp giữa khung với tường.
Thiết bị vệ sinh
Không chỉ kiểm tra việc “đã lắp đủ”.
Cần vận hành thử, kiểm tra cấp nước, thoát nước và các điểm nối.
Điện
Ổ cắm, công tắc, chiếu sáng, bình nóng lạnh, điều hòa và các thiết bị chính cần được kiểm tra hoạt động trước khi bàn giao.
Lưu ý quan trọng
Hãy nghiệm thu ngôi nhà như người chuẩn bị sống trong đó, không phải như người đang đi xem một căn nhà mẫu.
Bật nước.
Mở cửa.
Bật công tắc.
Xả sàn.
Thử khóa.
Quan sát ánh sáng trên tường.
Đi bộ qua từng phòng.
Những việc rất đơn giản này thường phát hiện lỗi hiệu quả hơn việc đứng giữa phòng và nhìn xem “đã đẹp chưa”.
Công trình hoàn thành thế nào mới được coi là bàn giao?
Với Hà Thành Home, hoàn thành thi công không nên được hiểu là “thợ đã rời công trường”.
Trước khi bàn giao cần rà soát lại các nhóm công việc chính:
Kết cấu và bề mặt: kiểm tra các dấu hiệu bất thường nhìn thấy được.
Chống thấm: rà soát khu vệ sinh, ban công, mái và các điểm tiếp xúc nước.
Điện nước: vận hành thử.
Cửa và phụ kiện: đóng mở và kiểm tra khe tiếp giáp.
Ốp lát: kiểm tra mạch, bề mặt và độ dốc ở khu vực ướt.
Sơn: kiểm tra bề mặt dưới điều kiện ánh sáng thực tế.
Thiết bị: thử hoạt động trước khi bàn giao cho gia đình sử dụng.
Đây là giai đoạn đội kỹ thuật cần lập danh sách tồn tại, xử lý từng điểm rồi mới chốt nghiệm thu.

Kinh nghiệm rút ra sau thi công các công trình tại An Khánh
Qua việc triển khai nhà ở tại khu vực, có một nguyên tắc Hà Thành Home đánh giá ngày càng quan trọng:
Một sai sót càng được phát hiện muộn thì chi phí sửa càng cao.
Thay đổi vị trí tường trên bản vẽ gần như không gây tổn thất.
Thay đổi sau khi xây đã có chi phí.
Thay đổi sau khi chạy điện nước tốn hơn.
Và nếu đã bả, lát, đóng trần hoặc lắp nội thất, việc sửa một chi tiết có thể kéo theo nhiều hạng mục khác.
Do đó một công trình được quản lý tốt không phải là công trình “không bao giờ có vấn đề”.
Mà là công trình phát hiện vấn đề đủ sớm để xử lý trước khi chúng trở thành lỗi hoàn thiện hoặc chi phí phát sinh lớn.
Đây cũng là lý do Hà Thành Home ưu tiên triển khai đồng bộ kiến trúc, kết cấu và hệ kỹ thuật trong dịch vụ xây nhà trọn gói.
Gia chủ tại An Khánh nên chuẩn bị ngân sách như thế nào?
Mỗi công trình trong khu vực có điều kiện khác nhau nên chúng tôi không khuyến nghị lấy giá của nhà này áp thẳng sang nhà khác.
Nhà cùng 100 m² đất nhưng khác số tầng đã khác.
Khác hệ móng càng khác.
Nhà có thang máy khác nhà không có thang máy.
Biệt thự nhiều mái, ban công và chi tiết mặt tiền khác nhà hiện đại hình khối gọn.
Mức thiết bị vệ sinh, cửa, gạch, sơn và hệ điện cũng làm tổng ngân sách thay đổi.
Do vậy mức giá/m² chỉ phù hợp để ước lượng đầu bài.
Khi chuẩn bị triển khai thực tế, nên đi đến bảng khối lượng và danh mục vật tư cụ thể.
Gia chủ có thể tham khảo báo giá xây nhà Hà Nội 2026 để xác định khoảng ngân sách ban đầu trước khi Hà Thành Home khảo sát riêng khu đất tại An Khánh.
Nếu đang chọn nhà thầu tại An Khánh, hãy yêu cầu xem công trường thay vì chỉ xem báo giá
Đây là lời khuyên thực tế nhất chúng tôi có thể đưa ra.
Nếu điều kiện cho phép, hãy xem một công trình đang thi công.
Không nhất thiết phải là căn nhà đã hoàn thành đẹp nhất.
Một công trường đang ở giai đoạn kết cấu hoặc hoàn thiện đôi khi cung cấp nhiều thông tin hơn.
Hãy quan sát:
Vật tư có được tập kết hợp lý không?
Công trường có quá lộn xộn không?
Thép và cốp pha đang được thực hiện thế nào?
Điện nước âm có bố trí gọn không?
Kỹ sư có mặt và hiểu hồ sơ không?
Nhà thầu có thể giải thích vì sao đang thi công như vậy không?
Và nếu ký hợp đồng trọn gói, cần làm rõ phạm vi, vật tư, tiến độ, nghiệm thu và phát sinh ngay từ đầu. Gia chủ có thể xem hợp đồng xây nhà trọn gói để biết những nội dung nên được thể hiện bằng văn bản.
Đang chuẩn bị xây nhà tại An Khánh? Hãy bắt đầu từ chính khu đất của gia đình
Nếu anh/chị đang có đất tại An Khánh và dự kiến xây nhà trong thời gian tới, điều Hà Thành Home cần đầu tiên không phải là yêu cầu anh/chị chọn ngay một “gói giá”.
Chỉ cần gửi:
Vị trí khu đất + kích thước đất + số tầng dự kiến + nhu cầu phòng
Từ những dữ liệu này, đội ngũ Hà Thành Home 0898 502 333 có thể tư vấn miễn phí:
Quy mô xây dựng có phù hợp không.
Điều kiện vận chuyển vật tư.
Những vị trí cần khảo sát kỹ.
Hướng tổ chức công năng.
Khoảng ngân sách ban đầu cần chuẩn bị.
Phạm vi công việc nên đưa vào hợp đồng.
Anh/chị có thể xem thêm những công trình thực tế Hà Thành Home đã thi công để đánh giá cách chúng tôi triển khai thực tế trước khi quyết định.
Chúng tôi không thuyết phục khách hàng chỉ bằng một bảng báo giá. Hãy xem cách Hà Thành Home làm công trình, rồi hãy quyết định có giao ngôi nhà của gia đình cho chúng tôi hay không!
CÔNG TY CỔ PHẦN THIẾT KẾ VÀ XÂY DỰNG HÀ THÀNH
Hotline/Zalo: 0898 502 333
Website: hathanhhome.vn
Khảo sát kỹ – Dự toán rõ – Thi công đồng bộ – Nghiệm thu minh bạch
